In de woonvisie 2018 werd uitgegaan van een toename van 3.940 woningen in de periode 2018 tot 2028. Daarvan waren er in 2018 en 2019 al ruim 1.000 gerealiseerd. Hierdoor resteerden nog een kleine 3.000 woningen voor de jaren 2020 tot 2028. In dit actieplan baseren we ons op de provinciale prognoses die voor de periode 2020-2040 uitgaan van 5.750 benodigde extra woningen voor de gemeente Meierijstad. Deze prognoses gaan er bovendien van uit dat na 2040 nog meer woningen in onze gemeente nodig zijn. Dit wordt veroorzaakt door een toename van het aantal inwoners en door maatschappelijke veranderingen. Huishoudens worden bijvoorbeeld gemiddeld steeds kleiner. De provinciale prognoses houden ook rekening met de extra woningen die nodig zijn voor de huisvesting van long-stay arbeidsmigranten. Voorlopig komt er dus nog geen einde aan de groei van onze woningbehoefte.
De prognose van de provincie geeft alleen inzicht in het totaal aantal voor onze gemeente benodigde woningen. Er wordt dus geen verdere verdeling gegeven in typen, prijssegmenten of kernen. Wel wordt er een indicatie gegeven van de ontwikkelingen op het gebied van wonen in verband met zorg en welzijn. Samenhangend met de toenemende vergrijzing liggen met name hier forse opgaven. De provincie geeft aan dat voorzien moet worden in een breed palet aan woonvormen om zo in te spelen op de woonwensen van ouderen. Een belangrijk deel van de opgave aan de gemeenten bestaat uit het daartoe aanpassen van de bestaande woningvoorraad. In een nog op te stellen kadernota wonen en zorg werken we dit verder concreet uit.
Voor de planning van de woningbouwplannen hanteerden we in de woonvisie 2018 het uitgangspunt dat we tot niet meer dan 70% harde en zachte plancapaciteit wilden gaan en dat we de resterende 30% reserveerden voor toekomstige plannen die nadrukkelijk invulling moesten geven aan een specifieke woningbehoefte (denk bijvoorbeeld aan herstructurering, herbestemming, inbreiding en aandacht voor bijzondere doelgroepen.). Dit werd als basis genomen voor zowel Meierijstad als geheel, als voor de 13 kernen afzonderlijk. Dit uitgangspunt is nu niet langer hanteerbaar. Om een continu volume te krijgen in het aantal woningen per jaar zal voor langere tijd vooruit gepland moeten worden. Een te grote reservering in het programma vergroot de kans dat er stagnaties optreden in het bouwvolume door uitval in beoogde bouwplannen. Om deze uitval op te kunnen vangen willen we uitgaan van een volume in bouwplannen dat op minimaal 125% ligt van de prognose die we als uitgangspunt nemen, zijnde de 5.750 woningen in de periode 2020-2040.
We focussen met dit actieplan op versnelling. We willen zorgen dat het voor woningzoekenden gemakkelijker wordt om een geschikte woning in onze gemeente te vinden. We hebben daarvoor een uitwerking gemaakt: van de provinciale prognoses naar de concrete actiepunten voor bouwplannen in Meierijstad. In de onderstaande grafiek is inzichtelijk gemaakt hoe de provinciale prognose zich verhoudt tot de actuele woningbouwprogrammering (medio april 2021).

1.1.1 Prognose
De bovenste staaf in de grafiek laat de provinciale prognose zien voor de woningbouwbehoefte in onze gemeente in de periode 2020-2040. Het gaat om 5.750 woningen. Deze prognose zal naar verwachting de komende jaren iedere drie tot vier jaar bijgesteld worden. We blijven dit goed volgen, zodat we tijdig kunnen anticiperen en bijsturen. Zodra nieuwe woningbouwprognoses bekend zijn, beoordelen we of de versnelling voldoende is en of er verlengd of anderszins bijgesteld moet worden.

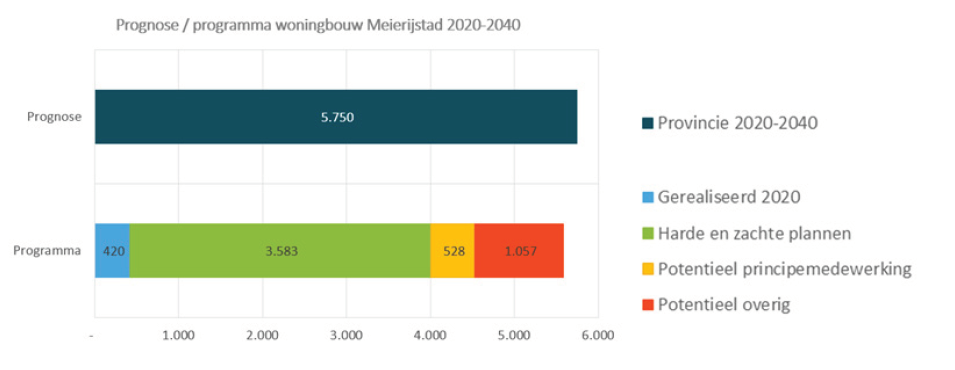

1.1.2 Programma
De tweede staaf toont de huidige bouwplannen (medio april 2021), variërend van deels gerealiseerd tot verwachte bouwplannen. De verwachte bouwplannen variëren in hardheid van hard
tot potentieel (6). Genoemd zijn:
- 420 woningen die in 2020 al gerealiseerd zijn.
- 3.583 woningen in harde en zachte plannen.
- 528 woningen waarvoor principemedewerking verleend is.
- 1.057 woningen die potentieel op korte termijn in ontwikkeling te brengen zijn of waarvan de planvoorbereidingen starten.
(6): Hard = planologische maatregel is vastgesteld of onherroepelijk. Zacht = planologische maatregel is in voorbereiding of procedure (voorontwerp, ontwerp). Potentieel principemedewerking = collegebesluit principemedewerking. Potentieel korte termijn = inschatting gebieds- en woningbouwregisseur dat dit plan op korte termijn gaat spelen, grondpositie
gemeente of toezegging bestuurlijk.
In de onderstaande grafieken is een onderverdeling in de huidige bouwplannen (medio april 2021) gemaakt in kleinere, met name inbreidingslocaties en bouwplannen van meer dan 20 woningen in bestaande uitlegplannen.

De aandacht die we geven aan inbreidingsplannen blijft onverminderd groot. Met de inbreidingsplannen blijven we tevens gericht op het verbeteren van ruimtelijke knelpunten. Met name ook de transformatie en herstructurering van bestaande bebouwing en woonwijken zien we daarbij als belangrijk thema. We realiseren ons dat de inbreidingsplannen gezien hun aard (veel plannen, kleine(re) aantallen woningen, complexe opgaven) minder geschikt zijn om de beoogde versnelling in de woningbouw waar te maken. Bovendien is de omvang van de woonbehoefte dusdanig groot dat dit bij alleen inbreiding steeds vaker gaat knellen met onze kwalitatieve uitgangspunten, zoals voldoende groen, voorzieningen, parkeernormen en bouwhoogtes. We gaan daarom de inzet op anders en beter bouwen van nieuwe woongebieden vergroten om daar waar de bouw van woningen niet samen gaat met de kwalitatieve uitgangspunten tot structurele oplossingen te komen. Tegelijkertijd zullen we moeten blijven beoordelen of de kwalitatieve uitgangspunten aanpassing behoeven. Dat doen we bij de beoordeling van de plannen. In paragraaf 2.2 komen we hierop terug.
Daarmee maken we ook op de langere termijn nog woningbouw in inbreidingsplannen mogelijk. Om al op kortere termijn tot een aanzienlijke verhoging van het jaarlijks bouwtempo te komen, zullen we naast de inbreidingsplannen echter ook meer uitbreidingsplannen nodig hebben.

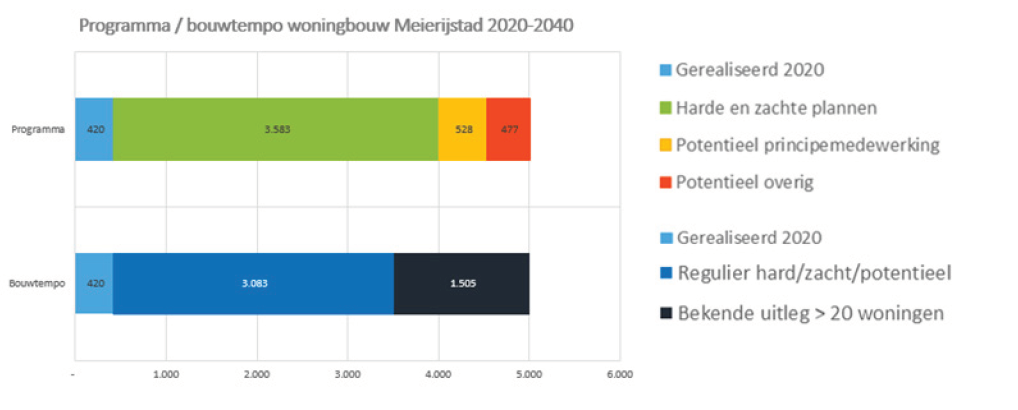

1.1.3 Bouwtempo
De verwachte bouwplannen variëren niet alleen in hardheid, maar ook in de fasering van de plannen en in het mogelijke bouwtempo. In de staaf “bouwtempo” hebben we het programma uit de programma-staaf onderverdeeld in de categorieën gerealiseerd 2020 (420), kleinere, reguliere plannen die we ook nu voornamelijk ontwikkelen en die met name inbreiding zijn (2.983) en de bouwplannen waarvan we verwachten dat die een extra impuls kunnen geven aan de versnellingsopgave (2.185). Deze laatste groep betreft bouwplannen van meer dan 20 woningen in bestaande uitlegplannen die we in kunnen zetten voor de versnellingsopgave. De plannen spelen in verschillende kernen met als zwaartepunt Veghel (Veghels Buiten NO), Schijndel en Erp.
We verwachten dat de kleinere, reguliere plannen in een zelfde bouwtempo als nu zullen worden voortgezet. Daarmee moeten we het huidige gemiddelde van zo’n 400 nieuwe woningen
per jaar kunnen blijven realiseren. Daar blijven we op sturen en dat betekent ook dat we, nog nadrukkelijker dan voorheen, bouwplannen die maar niet tot definitief plan en/of ontwikkeling
willen komen actiever gaan benaderen. Zo gaan we strak sturen op handhaving van de 1-jaars termijn voor principemedewerking (zie ook later instrument “aanscherpen traject bouwaanvragen”).
Ook andere middelen die we hebben, zoals actief grondpositie in-/overnemen, zullen we per plan in overweging nemen en bij urgente situaties niet schuwen. Dit vraagt om maatwerk per locatie/ontwikkeling. De uitwerking daarvan is dan ook geen onderdeel van dit plan, maar de organisatie van dit maatwerk regelen we wel. De aansturing daarvan beleggen we bij het projectteam bouwoffensief. In paragraaf 2.3 komen we hierop terug.
Daarnaast zullen de uitbreidingsplannen gefaseerd in ontwikkeling worden gebracht. Dat zullen zowel de bestaande uitbreidingsplannen zijn als de plannen die hierna nog worden genoemd in de extra versnellingsacties. Met deze plannen willen we de extra 200 nieuwe woningen per jaar gaan realiseren die minimaal benodigd zijn om de 600 per jaar te halen. We gaan daarom actief inzetten op de ontwikkeling van deze locaties aangezien we hier de versnelling van de woningbouw willen realiseren. De nieuwe uitlegplannen (zie paragraaf 1.1.4) zullen nog niet op heel korte termijn voor deze extra woningen zorgen, gezien de lange aan- en doorlooptijden ervan. Om toch per direct hogere aantallen woningen per jaar te realiseren, zetten we daarom heel actief in op de uitbreidingsplannen die nu al in de programmering zijn opgenomen. Daarbij kunnen vooral de locaties die we als gemeente zelf in bezit hebben voor de benodigde versnelling op korte termijn zorgen en we ook gebruik maken van de versnellingsmogelijkheid door tijdelijke woningen te realiseren. Om de woningbouw naar de minimaal benodigde 600 per jaar te krijgen zijn een aantal aanpassingen nodig in de uitgangspunten die we tot nu hanteerden. Deze benoemen we onder het kopje addendum woonvisie.

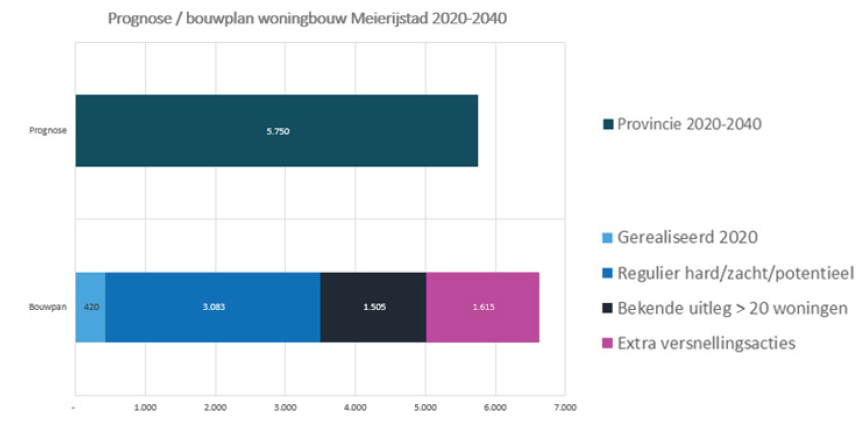

1.1.4 Bouwplan - versnellingsacties
De bestaande uitbreidingsplannen gaan we nog aanvullen met extra versnellingsacties. In onderstaande grafiek laten we de onderverdeling in de huidige bouwplannen uit de voorgaande staaf “bouwtempo” zien aangevuld met de drie extra versnellingsacties die we op willen zetten. Dit totale bouwplan zetten we af tegen de provinciale prognose.

In deze versnellingsacties zoeken we voor 1.645 woningen naar bouwmogelijkheden, waarbij we een realisatie binnen 10 jaar nastreven. Deze woningen zullen grotendeels in de kernen Schijndel en Sint-Oedenrode worden gepland, maar we hebben ook nog extra woningen gereserveerd voor een aantal kleinere kernen die nog een extra stimulans bovenop de huidige bouwplannen konden gebruiken. Dit zijn de kernen Nijnsel en Eerde. Samen met de bouwplannen uit de bestaande uitbreidingsplannen kunnen we hierdoor het versnellingsdoel van minimaal 200 woningen jaarlijks halen. De 1.645 woningen uit deze versnellingsacties zijn:
- Eerste versnelling via actieve grondpolitiek: 550 woningen in Sint-Oedenrode en 30 woningen in Eerde.
- Tweede versnelling via actieve grondpolitiek / proactieve houding: 630 woningen in Schijndel (actief grondbeleid) en 35 in Nijnsel (proactief faciliteren van private ontwikkelingen).
- Derde versnelling via faciliterende grondpolitiek: 100 woningen in het buitengebied en 300 woningen via de transformatieopgave in Veghel.
In paragraaf 1.3 “Woningbouwplannen in de kernen” hebben we in beeld gebracht hoe de verdeling van de woningen over de kernen indicatief uit komt te zien.
Met deze 1.645 woningen uit de extra versnellingsacties, bovenop de 2.185 woningen uit de bestaande uitbreidingslocaties, streven we naar een duurzaam gelijkmatig hoger bouwtempo van minimaal 600 woningen per jaar voor de minimaal komende acht tot tien jaar. Daarmee gaan we de wachtlijsten korter maken, de grote druk op de midden-huurwoningen en de koopmarkt verminderen en bouwen voor doelgroepen die nu weinig mogelijkheden hebben. Door het verhogen van het bouwtempo verwachten we ook de aantallen waar volgens de prognose behoefte aan is in minder tijd te realiseren; niet pas in 2040, maar minimaal vijf jaar eerder. We gaan dus niet in latere jaren vertragen omdat we in de eerste jaren versnellen. Uiteraard blijven we de komende jaren zowel de realisatie van de woningbouw als de veranderingen in prognoses en marktsituaties goed monitoren, zodat we tijdig kunnen bijsturen als de situatie daarom vraagt.
Inclusief de 1.645 woningen uit de extra versnellingsacties komen we aan voldoende bouwplannen om ons doel van minimaal 125% bouwplannen ten opzichte van de prognoses te behalen. Daarmee hebben we enige speling om eventuele uitval van bouwplannen op te vangen, zodat we uiteindelijk toch minimaal de woningaantallen kunnen realiseren die volgens de prognoses nodig zijn. We benadrukken echter ook nog eens dat de hardheid van de plannen zeer varieert. Veel plannen zullen nog door het proces van voorbereiding tot bestemming begeleid moeten worden. Dat geldt zowel voor de plannen op onze eigen gronden als voor de plannen op gronden van derden. We blijven daarbij sturen op voldoende harde bouwprojecten die tot uitvoering moeten komen.
Samenvattend gaan we de hiernavolgende uitgangspunten hanteren om de versnelling te realiseren:
- We stellen ons ten doel om de volgende vijf tot zes jaar met onze samenwerkingspartners minimaal 600 nieuw beschikbare woningen per jaar te realiseren. Dit is een gewijzigd punt ten opzichte van de woonvisie 2018, waar van gemiddeld net geen 400 nieuw beschikbare woningen per jaar werd uitgegaan.
- We proberen de woningen waar volgens de prognoses behoefte aan is in minder tijd te realiseren; niet uiterlijk 2040, maar minimaal vijf jaar eerder.
- We richten ons op minimaal 125% bouwplannen (circa 7.200 woningen) ten opzichte van de prognose. Daardoor kunnen we sneller anticiperen op uitval van bouwplannen. Dit is een gewijzigd punt ten opzichte van de woonvisie 2018, waar van 70% van de plancapaciteit werd gegaan plus 30% flexibele ruimte.
- Inbreidingsplannen blijven belangrijk voor de kwaliteit van de kernen. We blijven onverminderd sturen op voldoende bouwvolume uit de inbreidingsplannen en we gaan actiever sturen op de realisatie van bouwplannen die nu al in de pijplijn zitten. Daarmee willen we minimaal 400 woningen per jaar blijven realiseren. Naast en in aanvulling op de inbreidingsplannen gaan we ook met uitbreidingsplannen werken, waardoor we in staat moeten zijn nog minimaal 200 tot 300 woningen per jaar extra te realiseren. Daarbij kijken we zowel naar bestaande potentiële bouwplannen als naar nieuwe mogelijkheden.
Het college besluit daarom om het uitgangspunt vast te stellen om het bouwtempo van woningen per jaar te verhogen door:
- Het huidige gemiddelde van zo’n 400 woningen per jaar te blijven realiseren in reguliere inbreidingsplannen. Bouwplannen die onvoldoende vorderingen maken om tot definitief plan en/of ontwikkeling te komen, gaan we actiever benaderen waarbij we al onze beschikbare middelen open houden.
- De versnelling met minimaal 200 tot 300 woningen per jaar te bereiken via:
- Voornamelijk uitbreidingsplannen die we zelf gaan ontwikkelen.
- Blijven sturen op transformatie van bestaande gebouwen en op realisatie van woningbouw in uitbreidingsplannen van derden.
- Voor kortere doorlooptijden van de woningbouwplannen te zorgen door meer met tijdelijke woningen te werken op locaties waar we de grond al in bezit hebben.
